新着情報(公共工事実績)

詳しくはこちら

2022年10月5日 LED更新工事、トンネル照明 公共工事において、トンネル照明をLEDへ更新する工事を自社施工にて実施しております。 365日24時間点灯している照明をLEDへ更新することで、CO2削減...続きを読む

施工実績の一例

広島県福山庁舎 自動火災報知設備 更新工事

発注者 広島県知事 様
工事区分 元請:電気工事(自動火災報知設備の更新工事)
工期 令和4年9月7日~令和5年3月24日
請負額 約1,960万
工事概要 経年劣化により更新時期を迎えた、福山庁舎(対象施設数×7施設)の自動火災報知設備の更新、受信機×1式、中継器×1式、発信機・ベル・表示灯×1式、感知器×1式
コメント 庁舎運営しながらの更新作業のため、管理者様や運営会社様との入念な事前調整で、平日作業主体で作業が可能となりました。また事前に消防署様との調整も行い、工期内で予定通り作業完了ができました。
今回は改めて現場に合わせた工程管理するために、事前調整によりほぼ計画通り作業完了しました。
自火報作業員が一目で分かるように作業員はオレンジ色のベスト着用で作業を実施しました。

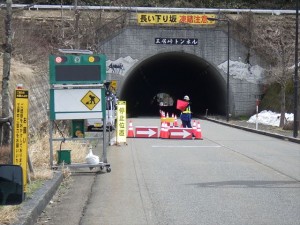

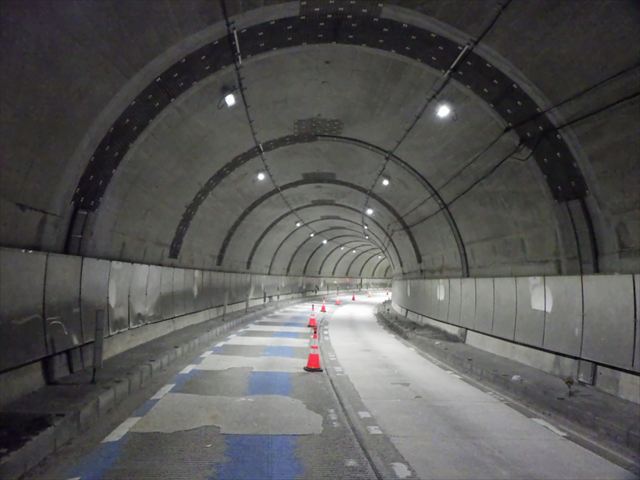

広島県 国道182号・高岩トンネル照明・LED更新工事(神石高原町)

発注者 広島県東部建設事務所長 様
工事区分 元請:電気工事(トンネル照明LED更新工事)
工期 令和4年7月21日~令和5年1月31日
請負額 約1,500万円
工事概要 トンネル照明:合計LED48台(NX90相当×28台、NX35相当×18台)の更新
コメント 従来型のトンネル照明を、最新のLEDに更新した事により、節電による電気代の削減および、CO2の削減に大きく貢献できました。

庄原市保育所等(5施設) 手洗器 自動水栓化工事

発注者 庄原市長 様
工事区分 元請:管工事(給水設備工事)
工期 令和4年1月~令和4年3月
請負額 約150万円
工事概要 保育所等5施設:自動水栓更新×1式
コメント 5施設にまたがる工事でしたので、日程調整を確実に行い、順番に作業を進めさせて頂きました。コロナ対策の一環として施設の皆様が安心・快適に使用できるように、各場所に合わせて『計8種類の自動水栓』を提案させて頂きました。

広島県三次庁舎 中央監視設備更新工事

発注者 広島県知事 様
工事区分 元請:電気工事(中央監視設備工事)
工期 令和年3年10月5日~令和4年3月25日
請負額 約1,400万円
工事概要 中央監視設備×1式、端末機×1式、照明制御等×1式
コメント 今回は、三次庁舎で空調や照明等を集中制御しているメインの監視盤の更新を行いました。平時は常に利用されているため、庁舎休日を主とした更新工事を実施しております。撤去すると復旧するまで全システムが使用できなくなるため、事前調査及び、関係各所との調整が重要となりました。

広島県立西城紫水高等学校 複合施設 暖房用ボイラー取替工事

発注者 広島県立西城紫水高等学校長 様
工事区分 元請:管工事(暖房用ボイラー工事)
工期 令和3年10月~令和3年11月
請負額 約500万円
工事概要 暖房用ボイラー291kW×1式、付帯配管設備等×1式
コメント 今期の暖房時期に間に合うように、更新準備を進めさせて頂きました。既存機械室に更新機器が合うように配管の事前準備・現地加工を行い設置・試運転を行いました。また、合わせて消防への設置届を行っております。

庄原市学校4施設(峰田・高・西城小学校、西城中学校) 特別教室 エアコン設置工事

発注者 庄原市長 様
工事区分 元請:電気工事(空調設備工事、受変電設備工事)
工期 令和3年1月6日~令和3年5月31日
請負額 約800万円~900万
工事概要 天吊エアコン×4台、変圧器×1台、空調盤、電源配線等
他3施設
コメント 前回の普通教室のエアコン工事の実績を生かして、スムーズに作業を進める事ができました。

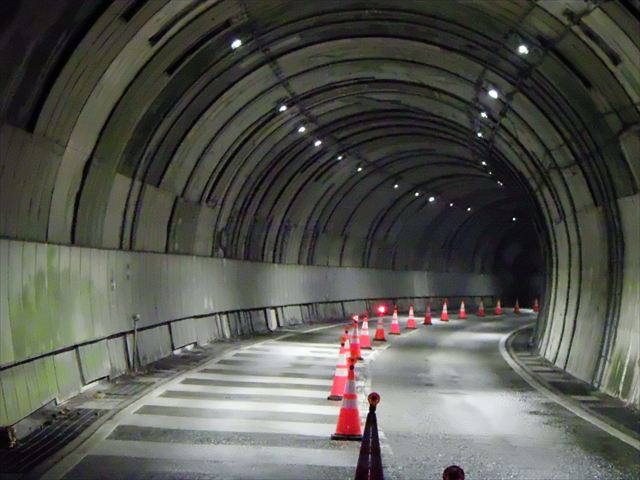

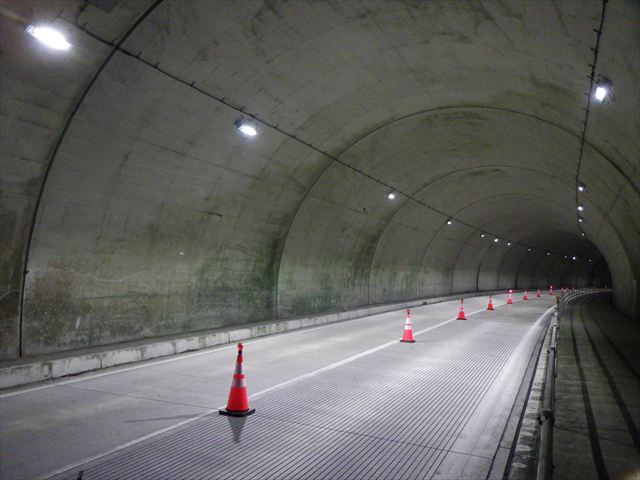

一般国道432号 道路照明 LED更新工事

発注者 広島県北部建設事務所長 様
工事区分 元請:電気工事(道路照明工事)
工期 令和1年11月13~令和2年7月31日(工期延長あり)
請負額 約1,500万円
工事概要 道路照明LED更新×8基、橋梁部LED視線誘導灯新設×14台
照明基礎工×3基、照明柱建柱×5本、電源等
コメント 今回は田平・須川トンネルの前後、橋梁部の道路照明の建替でした。
事前調査で既設アンカー再利用可否等の判断を慎重に行い、再利用不可の場所は、工法や機器の変更提案を行い弊社案を採用して頂きました。
・変更採用案①【コン柱 + アーム柱】による照明の設置
・変更採用案② 橋梁部の【視線誘導灯】の設置(広島県/県道初/北部)

ひば道後山高原荘空調設備リニューアル工事

発注者 庄原市長 様
工事区分 元請:管工事(チラー冷房設備更新、計装工事)
工期 令和元年7月24日~令和元年11月29日
請負額 約2,700万円
工事概要 宿泊施設の冷房設備更新、チラーユニット×2台、クーリングタワー×1台、冷却水ポンプ×1台、冷水配管×1式、電源盤×1面、計装工事×1式
コメント 冷房設備の更新にあたり、宿泊施設利用があるため、冷房を使用しない時期10月~11月での更新工事を行いました。冷房能力を同等以上で省エネになるように機種選定を行い、既存の管理システムに合うよう制御回路を改修し更新を行いました。

西城支所庁舎空調設備改修工事

発注者 庄原市長 様
工事区分 元請:電気工事(空調設備工事、受変電設備工事)
工期 令和元年7月24日~令和元年10月31日
請負額 約1,200万円
工事概要 業務用エアコン新設(天吊、床置型)×5台、変圧器増設×1台、空調盤×1面、他電源配線等
コメント 既設建物にエアコンを新設となりますので、室内機及び室外機の設置位置と冷媒配管の取合いの調整を現場に合うように調整しました。変圧器の増設にともない、停電作業がありましたのでその調整を行い、計画工程通りに作業をすすめさせて頂きました。

庄原市立川北小学校冷房設備整備工事

発注者 庄原市長 様
工事区分 元請:電気工事(空調設備工事、受変電設備工事)
工期 令和元年5月8日~令和元年7月31日
請負額 約960万円
工事概要 天吊エアコン×5台、空調盤×1面、高圧受電設備(新規)1面、電源配線等
コメント エアコンの増設にあたり、電源を低圧から高圧受電に変更に配電線工事の期間がかかるため、直ちに中国電力と受電協議を行い工程を調整しました。その結果工期内で予定どおりエアコンの設置、高圧切替を行うことができました。

広島県立総合技術研究所東部工業技術センター電気設備更新工事

発注者 広島県知事 様
工事区分 元請:電気工事(非常用蓄電池設備工事、自動火災報知設備工事)
工期 平成30年9月~平成31年2月
請負額 約2,700万円
工事概要 ◆非常用蓄電池設備:蓄電池盤×1面、蓄電池300Ah×54個
◆自動火災報知設備:GR型受信機×1面、R型表示盤×3面
コメント 今回は、老朽化し更新が必要となった電気設備の更新工事です。工事が円滑に進むようにお客様や消防署と事前協議を行い、届出書類、検査日等の日程調整をさせて頂きました。構内全停電にて非常照明の点灯確認及び蓄電池⇔自家用発電機の連動動作試験を行い、正常に機能する事を確認したした。お陰様で工期内で予定通り工事完了する事ができました。

庄原市立峰田小学校冷房設備設置工事

発注者 庄原市長 様
工事区分 元請:電気工事(空調設備工事、高圧受変電設備工事)
工期 平成30年6月~平成30年8月
請負額 約1,500万円
工事概要 天吊エアコン×6台、高圧キュービクル×1面(低圧⇒高圧、電への切替、太陽光連係)、フェンス×1式、継柱×1本、動力盤×2面、CVT60
コメント 低圧受電から高圧受電への変更にあたり、中国電力との既設の太陽光発電設備の切替協議・申請が少々大変でした。
具体的には、太陽電池の製造番号の全数確認、連係保護装置(ZPD、OVGR)の取付、売電メーターの統合申請などを行い、無時 高圧連係が出来ました。

宿泊施設 火災報知設備設置工事

発注者 広島県北部農林水産事務所長 様
工事区分 元請:消防設備工事(自動火災報知設備工事)
工期 平成29年12月~平成30年3月
請負額 約300万円
工事概要 特定小規模用感知器×110個
消防申請・検査×1式
コメント 消防法改正に伴う、既存施設への自火報の新設となるため、事前に消防署へ協議、設置場所の確認を行った後、着工させて頂きました。お陰様で予定通りにに消防検査および使用開始ができました。

庄原小学校グラウンド照明設置工事

発注者 庄原市長様
工事区分 元請:電気工事(グラウンド照明設備工事、放送設備工事)
工期 平成29年10月~平成30年2月
請負額 約3千万円
工事概要 グラウンド照明1500W4灯×4基、1500W6灯×1基
照明制御盤×5面、電源盤×1面、CVT150、地中配管×1式
屋外スピーカ×2基、放送設備×1式
コメント 他工種(グラウンド整備工事)との並行作業がありましたので、各照明作業(地中配管、建柱、基礎工etc)の調整行いながら工事を進めました。皆様の協力により雪等の影響も若干ありまましたが、お陰様で予定通りの工期で完成しました。電柱の上で吹雪いたときは、かなり寒かったです!

庄原市立西城小学校冷房設備工事

発注者 庄原市長 様
工事区分 元請:電気工事(空調設備工事、高圧受変電設備工事)
工期 平成29年2月~平成29年5月
請負額 約9百万円
工事概要 天吊エアコン×8台、変圧器75KVA×1台、空調分電盤175A、30A×8回路、CVT60×50m、地中配管×1式
コメント 冬休みを利用して、先行で室内機を取付けさせて頂き、極力授業の支障のないように工事を進めさせていただきました。

庄原市総合体育館太陽光発電設備及び蓄電システム設置工事

発 注 者 庄原市長 様
工事区分 元請:電気工事(太陽光発電、蓄電池システム、高圧受変電設備工事)
工  期 平成28年2月~平成28年8月
請 負 額 約9千万円
工事概要 建物構造:RC2階建
太陽光発電設備:41kW(285W×144枚)(Panasonic)
蓄電池システム:50.6kW/h(パワコン40kW)(GSユアサ)
計測システム:(フィールドロジック)
電気設備:変圧器75kVA、CET38 300m、電柱、フェンス・基礎工、等1式
コメント 弊社の設計変更の提案により、既存の限られた敷地に対する設備の配置や、非常時に安定供給可能な蓄電池システムを御採用して頂きました。

学生寮エアコン設置及び電源増設工事

発 注 者 広島県立農業技術大学校長 様
工事区分 元請:管工事(空調設備工事、電気設備工事)
工  期 平成27年6月~平成27年7月
請 負 額 約750万円
工事概要 建物構造:RC4階建(北館、南館)
ルームエアコン55台、CVT200×88m、CVT100×112m、空調盤6面
コメント タイトなスケジュールの中、学校や学生様とスケジュール調整させて頂きながら寮生活が快適に過ごせるようエアコンの設置工事をさせて頂きました。

学校寄宿舎 耐震改修及び内部リフレッシュ工事

発注者 広島県知事 様
工事区分 下請:電気工事(電気設備工事)
工期 平成26年11月~平成27年7月
工事概要 建物構造:RC3階建(寄宿棟、管理棟)
幹線CET150他×1式、引込計器盤×1面、照明×58台、自火報×1式、TV設備×1式
コメント 各階ごとに仕上げを行い、学生様に移住して頂きながらの工事となりました。現場調査により既設の打込配管の再利用を提案し、廊下の配線ラック工事を減額としたVA提案行い、美観に配慮した仕上りとなりました。

都市計画道路・高小路線街路改良工事

発 注 者 広島県知事 様
工事区分 下請:電気工事(道路照明工事)
工  期 平成26年11月~平成27年3月
工事概要 道路照明LED62,000lm、 H=10mタイプ×4基
コメント 交差点部に4基の省エネ性の高いLED道路照明を設置させて頂きました。

口北小学校屋内運動場天井落下防止対策工事

発注者 庄原市長 様
工事区分 下請:電気工事(照明設備工事)
工期 平成26年6月~平成26年8月
工事概要 建物構造:学校体育館
照明・高天井用LED21,000lm×15台、自火報1式
コメント 既設天井及び照明を撤去しLED照明と自火報を設置する工事でした。
夏休み中の作業で高所かつ高温の中、元請け様の換気設備設置により、熱中症に注意しながら作業を進めさせて頂きました。

庄原市総合交流拠点施設急速充電設備設置工事

発注者 庄原市長 様
工事区分 元請:電気工事(EV急速充電器設置工事)
工期 平成26年5月~平成26年9月
請負額 約800万円
工事概要 急速充電器×1基、コンクリート柱12m×1本、CED60×46m、受電盤×1面
コメント ゆめさくら様の駐車場内に、庄原市で初めて電気自動車用の急速充電器を設置させて頂きました。

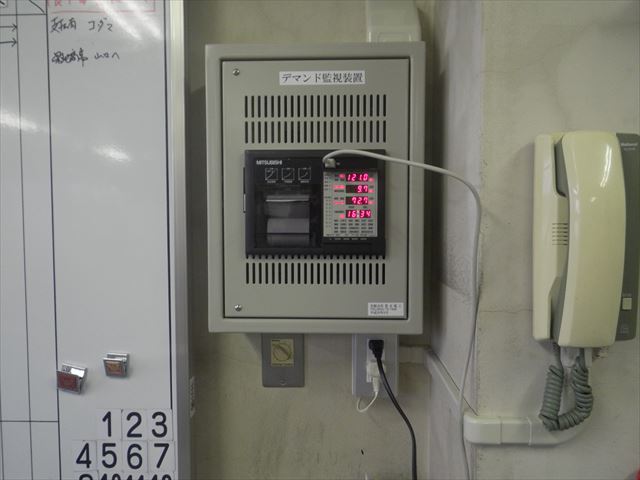

デマンド監視装置設置工事

発注者 庄原格致高等学校長 様
工事区分 元請:電気工事(弱電設備工事)
工期 平成26年6月~平成26年9月
工事概要 デマンド監視装置1式、警報ケーブル200m、計測PC1台
コメント 省エネ管理および電気代の節約ができるようにデマンド警報装置を設置させて頂きました。
